Plantilla Checklist Excel Gratis para Tareas y Proyectos
Checklist Excel con responsables, fechas, estados y resumen. Aprende a marcar tareas, interpretar el avance y ampliar la lista sin perder registros.
Una lista de tareas resulta útil cuando todos interpretan igual qué está pendiente y qué se ha terminado. Esta plantilla de checklist en Excel reúne tarea, responsable, fecha límite, prioridad y estado. La marca de completado se calcula a partir del estado, y una segunda hoja resume el trabajo registrado.
Qué encontrarás al abrir el checklist

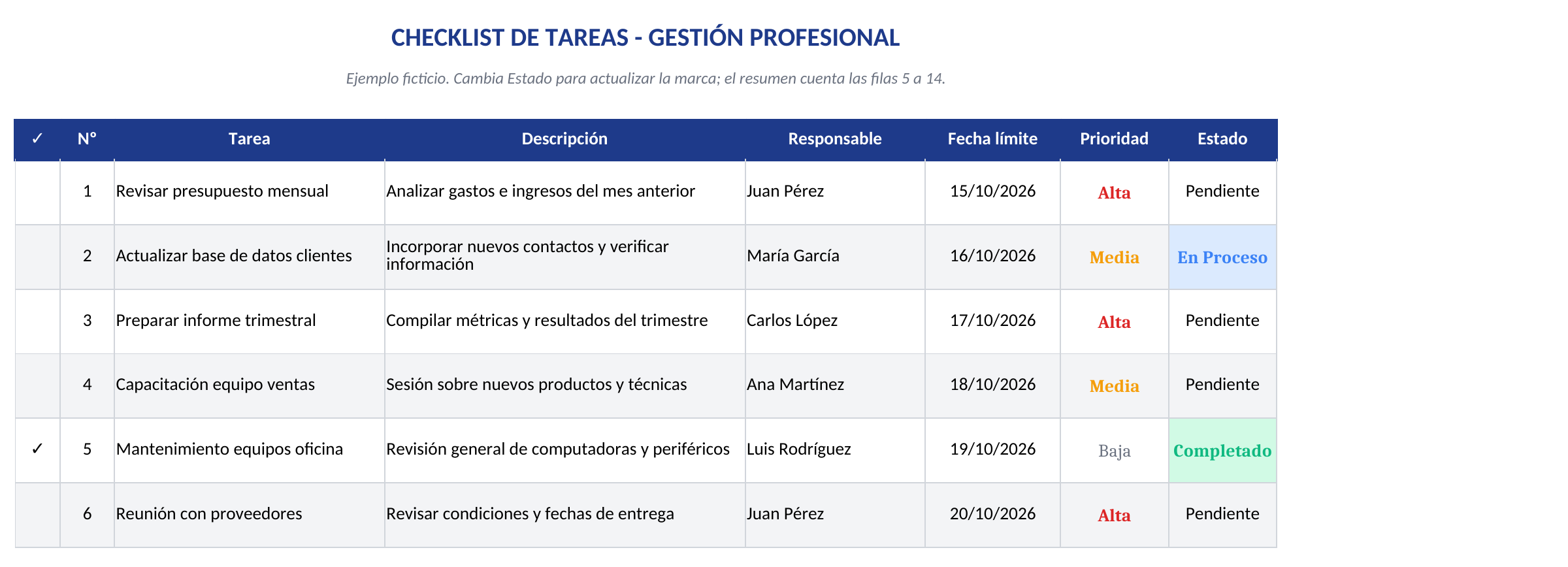

El libro incluye Checklist Principal, Resumen y Estadísticas, Instrucciones de Uso y Plantilla en Blanco. La primera hoja trae diez tareas ficticias para mostrar el funcionamiento; la última ofrece veinte filas vacías para una lista independiente.
El resumen lee únicamente las filas 5 a 14 de Checklist Principal. La hoja en blanco no está conectada a él. Para empezar con tus tareas y conservar las estadísticas, sustituye los ejemplos en la hoja principal.
| Campo | Cómo utilizarlo |
|---|---|
| Tarea y descripción | Pon un nombre concreto y explica qué hay que entregar. Sin nombre de tarea, la fila no entra en el resumen. |
| Responsable y fecha límite | Escribe quién la lleva y una fecha válida de Excel. La fecha no genera avisos. |
| Prioridad | Elige Alta, Media o Baja en el desplegable. |
| Estado | Elige Pendiente, En Proceso, Completado o Cancelado. La marca de la columna A se calcula sola. |
Completar una tarea sin dejar estados contradictorios
Imagina que has terminado el inventario de almacén. Cambia su estado a Completado: aparecerá una marca ✓. Si finalmente no se va a realizar, utiliza Cancelado y aparecerá una raya. No escribas directamente sobre la fórmula de la primera columna.
Pendiente y En Proceso se cuentan como tareas activas. El indicador de prioridad alta pendiente solo incluye las que todavía tienen el estado Pendiente; una tarea de prioridad alta ya iniciada se refleja entre las activas, pero no en ese indicador concreto.
Puedes ordenar la lista por fecha o responsable seleccionando toda la zona de datos. Ordenar una única columna separaría las tareas de sus fechas y responsables. Guarda una copia antes de hacer cambios de estructura.

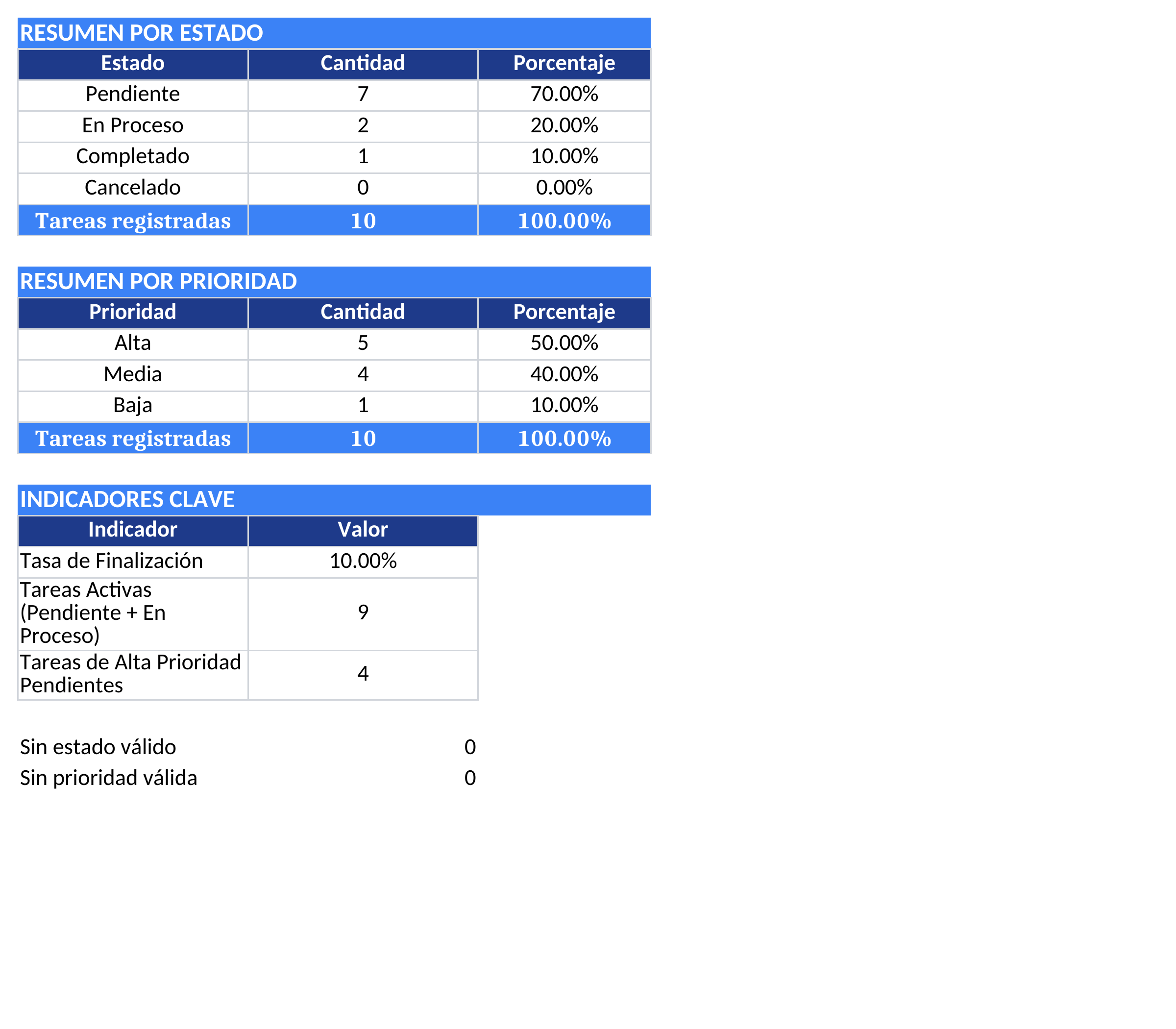

Cómo leer los porcentajes del resumen
La tasa de finalización divide las tareas completadas entre todas las tareas registradas, incluidas las canceladas. Por ejemplo, dos completadas de ocho registradas representan un 25 %, aunque una de las otras seis esté cancelada.
Los avisos Sin estado válido y Sin prioridad válida ayudan a localizar filas incompletas o valores pegados que no coinciden con los desplegables. Si las proporciones no suman el 100 %, revisa primero esos avisos. Una lista vacía deja los porcentajes en blanco para evitar divisiones entre cero.
Ampliar la lista o preparar una copia imprimible
La hoja principal trae diez espacios preparados. Para usar más, hay que extender las fórmulas de la marca, los desplegables, los rangos del resumen y el área de impresión. Añadir una fila al final no garantiza que entre en las estadísticas. La columna Nº es manual.
Si solo necesitas una lista para imprimir o para un proyecto independiente, utiliza Plantilla en Blanco. Ambas hojas tienen un área de impresión preparada; comprueba la vista previa después de cambiar el tamaño del texto o añadir tareas. El archivo no envía recordatorios ni sincroniza el avance entre varias copias.
Preguntas frecuentes sobre esta plantilla
No. La columna A contiene una fórmula que refleja el estado. Cambia el desplegable de Estado para completar o cancelar una tarea.
Sí, pero cada copia será independiente. El resumen seguirá leyendo Checklist Principal; no acumula automáticamente las hojas duplicadas.
Laura Sánchez es redactora especializada en ofimática y productividad. Se encarga de explicar cada plantilla paso a paso, con un lenguaje claro y ejemplos del día a día para que cualquiera pueda empezar a usarla sin complicaciones.
